06.03.2023
Postępy prac na budowie Olszynki Park.
1. BUDYNEK WYSOKI 36p W
- realizacja robót żelbetowych 34 kondygnacji budynku (W31)
- realizacja robót związanych z wykonaniem ścian działowych piętra W15-W16 w zakresie ścian działowych mieszkań
- realizacja robót: roboty instalacyjne wentylacji bytowej budynku piętra W25-W27– ruraż części wspólnych
- realizacja robót: roboty instalacyjne wentylacji mechanicznej nawiewno-wywiewnej z rekuperacją piętra W18-W23
- realizacja robót: roboty wod-kan, c.w.u., c.t., c.o. - pietra W26-W28 - ruraż części wspólnych
- realizacja robót: roboty elektryczne – instalacje podtynkowe – piętra W14-W15
- realizacja robót związanych z wykonaniem tynków: piętra W13-W14
- realizacja robót związanych z wykonaniem podłoży cementowych: piętra W8-W10
- montaż stolarki drzwiowej części wspólnych budynku – piętra W4-W7
- montaż stolarki drzwiowej do mieszkań – piętra W4-W7
- realizacja prac związanych z wykonaniem elewacji budynku – montaż konstrukcji aluminiowej piętra W17 - W18
- realizacja prac związanych z montażem rusztowań elewacyjnych – piętra W19 – W20
- montaż balustrad na klatkach schodowych
2. BUDYNEK NIŻSZY 18p N
- realizacja robót: roboty instalacyjne wentylacji bytowej i przeciwpożarowej budynku – ruraż części wspólnych - piętra N17-N18
- realizacja robót: roboty wod-kan, c.w.u., c.t., c.o. – ruraż części wspólnych – piętra N17 -N18
- realizacja robót w zakresie ścian piętra N17-N18 w zakresie ścian działowych mieszkań
- realizacja robót: roboty elektryczne podposadzkowe i podtynkowe piętra N17-N18
- realizacja robót związanych z wykonaniem tynków: piętra N15-N18
- zakończono realizację robót związanych z wykonaniem podłoży cementowych: piętra N10-N11
- montaż stolarki drzwiowej części wspólnych budynku – piętra N12-N16
- montaż stolarki drzwiowej do mieszkań – piętra N9-N11

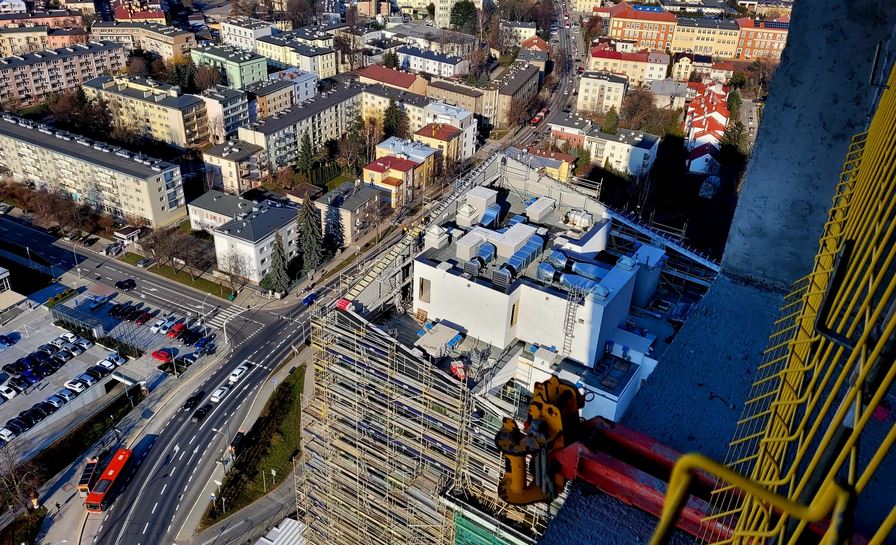

- realizacja prac związanych z zakończeniem wykonania fasady aluminiowo - szklanej budynku na piętrach N15-ND, realizacja robót związanych z wykonaniem obróbki attyk – przygotowywanie do demontażu rusztowań
- montaż grzejników: piętra N10-N12
- zakończono realizację robót związanych z wykonaniem węzła c.o.
3. BUDYNEK USŁUGOWY 3p (U)
Roboty żelbetowe:
- wykonano stropy nad kondygnacją U2 (część usług przy budynku W oraz na części usług między budynkami N i W)
- wykonano strop nad kondygnacją U3 (część usług od strony ul. Kilara)

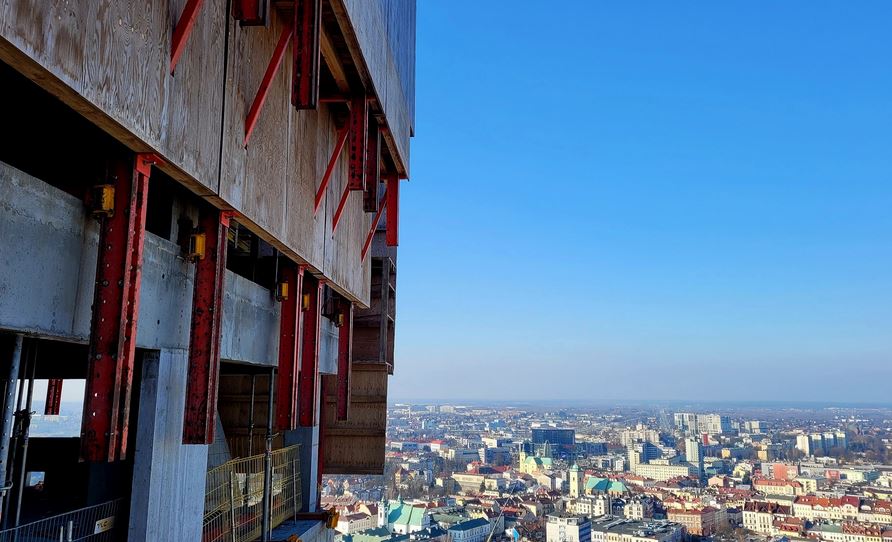

- realizacja robót żelbetowych związanych z wykonaniem szachtów instalacyjnych i attyk na dachu budynku
4. BUDYNEK USŁUGOWY (U-1)
Roboty żelbetowe:
- zakończono roboty konstrukcyjne
- realizacja robót związanych z wykonaniem pokrycia dachowego
5. ZESPÓŁ GARAŻY ZEWNĘTRZNYCH (P.2.1.)
- zakończono roboty konstrukcyjne
6. ZESPÓŁ GARAŻY ZEWNĘTRZNYCH (P.2.1W.)
- zakończono roboty konstrukcyjne

- Przechwytywanie1.JPG (91.4 KiB) Przeglądany 1958 razy

- Przechwytywanie2.JPG (181.51 KiB) Przeglądany 1958 razy

- Przechwytywanie3.JPG (65.87 KiB) Przeglądany 1958 razy

- Przechwytywanie4.JPG (90.59 KiB) Przeglądany 1958 razy
